大庆油田有限责任公司第三采油厂萨北开发区北二西西块一类油层聚驱后加密产能建设工程安全验收评价报告
安全评价项目名称 |
大庆油田有限责任公司第三采油厂萨北开发区北二西西块一类油层聚驱后加密产能建设工程安全验收评价报告 |
||||
被评价单位名称 |
大庆油田有限责任公司第三采油厂 |
||||
评价类别 |
安全验收评价 |
行业类别 |
陆地石油和天然气开采业 |
||
建设性质 |
新建、扩建、改造工程 |
项目地点 |
黑龙江省大庆市萨尔图区 |
||
建设规模 |
建设油水井220口,其中油井120口,注水井100口,建成产能3.94×104t/a。 |
||||
评价范围 |
1)采油工程 新建油井120口,建成产能3.94×104t/a。 2)油气集输工程 (1)新建标准化橇装计量间4座,2座20井式(17-13、17-14),2座16井式1801-15、1801-16),主要设备为计量分离器、阀组。 (2)扩建萨北1801号转油站,新建3台三相分离器,新建2座2000m3污水沉降罐及1座罐间阀室,新建(更新)各类机泵12台,新建1座15m×15m回车场,在已建放空立管北侧新建1座防渗排污池(2m×2m×1.5m)。 (3)扩建萨北17号转油站,更新3台聚驱外输泵,新建1台外输流量计,更新3套加药装置(破乳剂、防垢剂),新建1套硫化物去除剂加药装置。新建1台2.5MW机械式自动除垢加热缓冲装置。 (4)扩改建北十三脱水站,新建1台供水流量计,新建1台外输污水流量计。更换2台外输污水泵(2#、3#泵)。原污水泵4台调整为单泵对单站工艺。原供水泵3台调整为单泵对单站工艺。 (5)新建单井集油掺水(热洗)管道95.21km,规格Ф60×3.5mm、Ф60×4、Ф76×4.5、Ф89×4.5、Ф114×4.5、Ф168×5,材质为20无缝钢管。 (6)新建外输油管道共计6.78km。其中,萨北1801转油放水站至北十三脱水站外输油管线,长度3.49km,规格Ф168×5mm,材质为20无缝钢管。萨北17号转油站至北十三脱水站外输油管道,长度1.36km,规格Ф273.1×6.4,材质为螺旋缝埋弧焊钢管。更换北十三脱水站至北II-1脱水站外输油管道,长度1.93km,规格Ф168×5mm,材质为20无缝钢管。 3)配制、注水(入)工程 (1)新建聚驱注入井100口。 (2)扩改建北十四配制站,主要更换2套150m3/h分散装置,新建密闭除尘上料装置1套,新建1座100m3清水储罐,更换2台80m3/h外输泵,新建2台50m3/h外输泵,新建2台排污泵,新建2台供水泵,扩建熟化罐4座,新建熟化罐平台及阀室1座。 (3)改造北十三二元调配站,主要原位置更换低压表活剂螺杆泵2台,原位置更换高压碱泵3台。 (4)扩改建北十三注水站,主要更换2座1000m3储水罐。 (5)扩改建1801注入站,主要新建2套PPG分散装置,新建1套密闭除尘上料装置,新建2台20m3/h供水泵,新建2座50m3储水罐,2台50m3/h混合液转输泵。新建9台7.6m3/h注入泵,新建1座50m3母液储箱,新建1套污水提升装置。新建十五井式橇装配水间2座。 (6)扩改建17-1三元注入站,主要新建十五井式橇装配水间1座,十一井式橇装配水间2座。新建7台注入泵,新建1座母液储箱,新建1套污水提升装置。新建高压三元混合阀组44套。站外新建1座污水池。新建交联剂储罐2座,新建稳缓剂储罐2座,新建交联剂高压柱塞泵2台(运1备1),新建稳缓剂高压柱塞泵2台(运1备1),新建静态混合器2套。新建交联剂和稳缓剂卸车泵各2台(运1备1)。 (7)新建聚合物母液管道3.5km,材质为钢骨架塑料复合管。 (8)新建单井注入管道50.2km,规格Ф60×5mm和Ф76×6mm,材质为20#无缝钢管,设计压力16MPa。 (9)迁建占压注水管道1.07km。 4)供水及采出水处理工程 (1)改造萨北2801污水站,更换2套污水回收装置,更换2台回收水泵,更换3台升压泵,更换2台反冲洗水泵,更换3台外输水泵。 (2)新建污水外输管道2.58km。其中萨北1801转油放水站至北十三聚驱污水处理站外输污水管线1.62km,新建北十三聚驱污水处理站至萨北2801污水站外输污水管线0.96km。 (3)利旧萨北1801转油放水站至北十三聚驱污水处理站外输污水管线2235m。 5)公用工程及辅助生产设施 与上述工程配套的自动控制、防腐保温、建(构)筑物、供配电、通信、采暖、通风、消防、道路等公用工程及辅助生产设施。 |
||||
项目投资 |
工程投资为25681万元 |
||||
主要工艺 |
采油工艺、油气集输工艺、配制注入工艺、供水及采出水处理工艺。 |
||||
评价方法 |
安全检查表、危险度、道化学火灾爆炸指数法 |
||||
主要危险有害因素 |

该工程存在主要危险有害因素为:火灾、爆炸、容器爆炸、机械伤害、物体打击、触电、高处坠落、中毒和窒息、淹溺、灼烫、其他伤害(噪声振动)。 |
||||
重大危险源 |
萨北1801转油放水站、萨北17号转油站、北十三脱水站扩建后生产单元及储存单元均未构成危险化学品重大危险源。 |
||||
评价结论 |

该工程严格执行建设项目“三同时”,项目建设方案进行了安全预评价并通过评审。该工程项目从初步设计到项目的施工建设,从装置的开工投产到试运行阶段,安全措施合理可行,齐全有效,并在设计和施工中得到落实、实施。 通过现场安全评价,对评价单位通过安全检查和评价发现的19个问题,第三采油厂均能认真对待,积极整改,现已整改完成。 结论:大庆油田有限责任公司第三采油厂萨北开发区北二西西块一类油层聚驱后加密产能建设工程安全设施符合“三同时”要求,试运行情况良好,安全生产管理有效,具备安全验收的条件。 |
||||
安全评价项目组长 |
张春雨 |
技术负责人 |
杨志勇 |
||
评价报告编制人 |
胡志丽、黄雅婷 |
评价报告审核人 |
佟海波 |
||
过程控制负责人 |
何金 |
|
|
||
参与评价工作的安全评价师 |
张春雨、黄雅婷、胡志丽、杨 岩、宋 伟 |
||||
参与评价工作的注册安全工程师 |
杨 岩、宋 伟 |
||||
参与评价工作的技术专家 |
徐建庆 |
||||
到现场开展安全评价工作的人员名单 |
张春雨、胡志丽 |
||||
到现场开展安全评价工作的主要内容 |
核实新建采油井场、计量间、改扩建站场周边区域布置的符合性,新建集输管线、注水管线路由走向是否合理。 |
||||
工作时间 |
2021年10月8日至2024年8月31日 |
||||
现场勘查时间 |
2023.8.10、2023.8.11、2023.10.7 |
评价报告提交时间 |
2024.8.31 |
||
封皮(盖章) |
|
||||

评价报告目录 |
|
||||
评价报告结论(盖章) |
|
||||

现场勘查记录表 |
|
||||

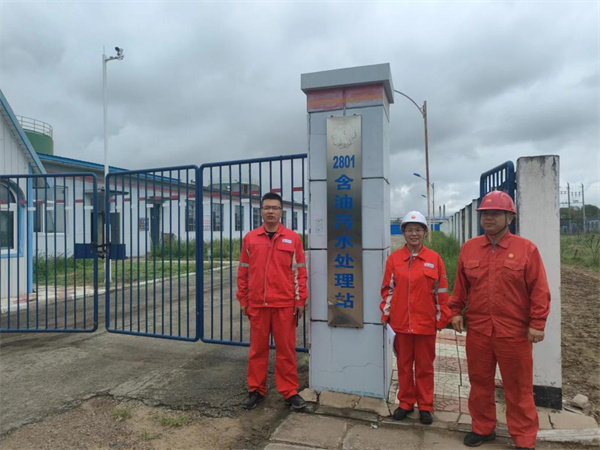

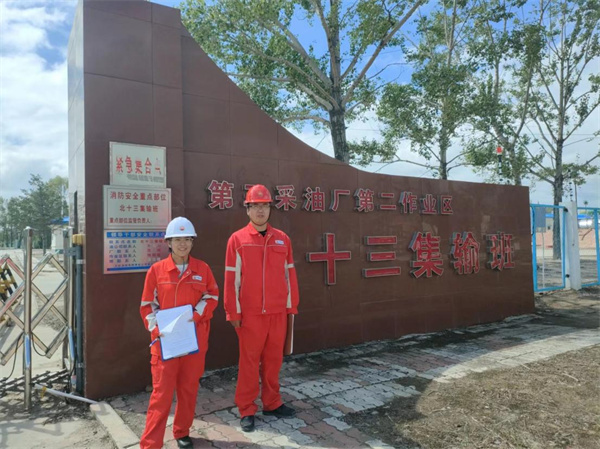

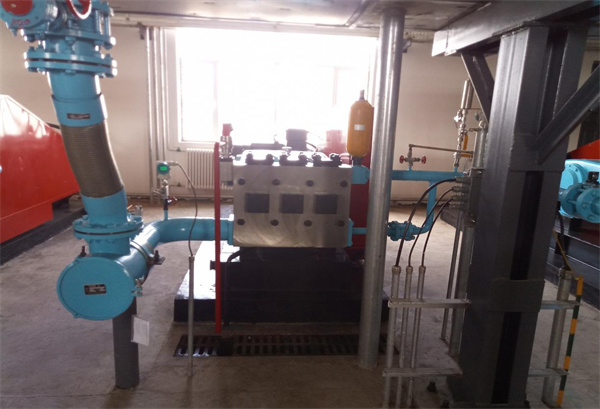

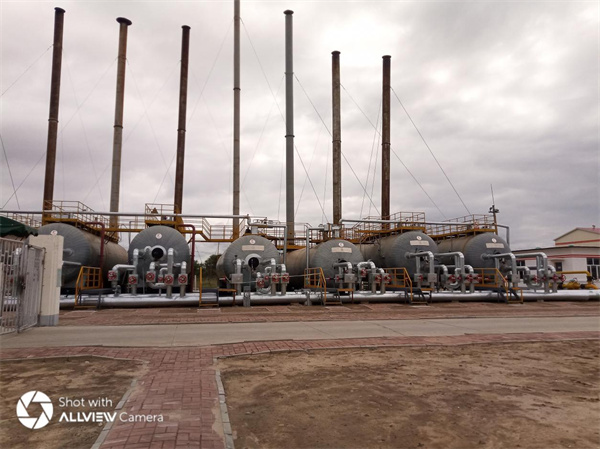

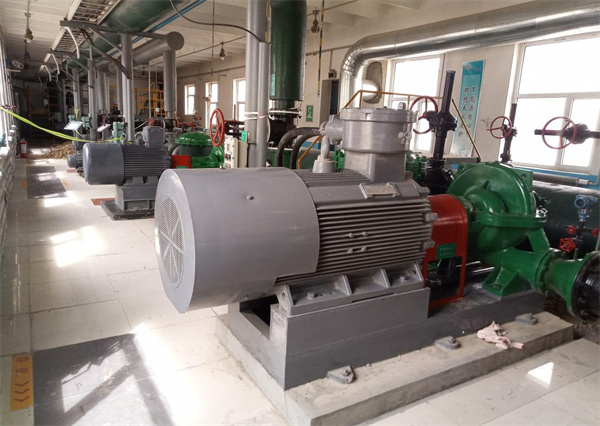

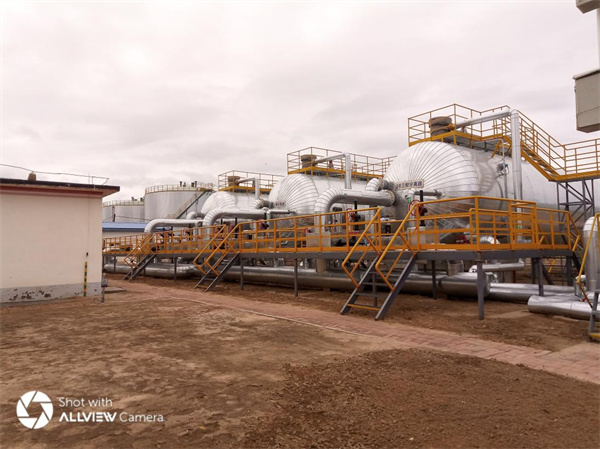

现场勘察照片 |

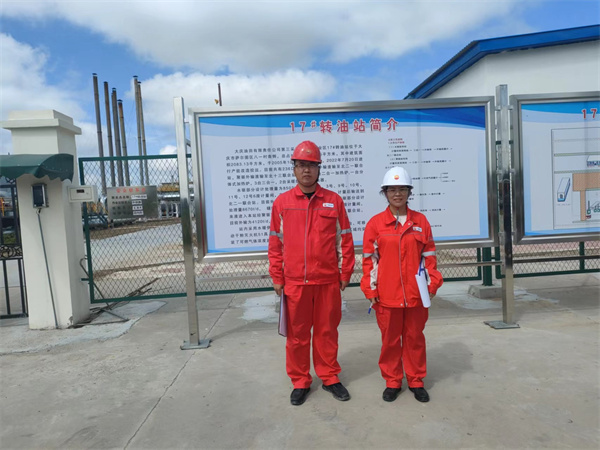

项目负责人现场勘查照片 |
