大庆油田有限责任公司第三采油厂萨北开发区东部过渡带二类油层聚合物驱试验产能建设地面工程安全验收评价报告
|
安全评价项目名称 |
大庆油田有限责任公司第三采油厂萨北开发区东部过渡带二类油层聚合物驱试验产能建设地面工程安全验收评价 |
|||||
|
被评价单位名称 |
大庆油田有限责任公司第三采油厂 |
|||||
|
评价类别 |
验收评价 |
行业类别 |
陆地石油和天然气开采业 |
|||
|
建设性质 |
新建、扩建工程 |
项目地点 |
黑龙江省大庆市萨尔图区 |
|||
|
建设规模 |
新建油井28口、注水井27口,建成产能1.09×104t/a。 |
|||||
|
评价范围 |
1)原油集输工程 新建采油井28口、采用双管掺水集油流程,新建计量间2座;配套建设单井集油掺水管道20.16km,站间集油掺水热洗管道4.68km;改造萨北3号转油站。 2)配制注入工程 新建聚驱注入井27口,新建配注站1座(其中包括配制站、注入站、注水站各1座),新建注水管道22.1km。 3)供水及水处理工程 新建清水管道0.5km,新建深度水管道1.7km。 4)供配电工程 新建变压器25台,新建6kV线路7km,扩建变电所1座,新建外附式变电站2座。 5)道路工程 水泡砂石井排路维修1.9km,配注站进站路0.15km,通井路3.25km,水泡子井场11座。 6)单井数字化工程 主要为新建油水井及新建站场配套建设数字化,新建油水井数字化55口,计量间数字化2口。 7)排水工程 新建雨排管道2.65km,规格为D600~D1200,管材采用钢筋混凝土管。 工程依托的已有设施不在本评价范围内。 |
|||||
|
项目投资 |
本工程地面工程总投资为7712.89万元 |
|||||
|
主要工艺 |
采油工艺、油气集输工艺、注水工艺 |
|||||
|
评价方法 |
安全检查表、事故树、危险度评价 |
|||||
|
主要危险有害因素 |
火灾、爆炸、机械伤害、触电、物体打击、高处坠落、灼烫、容器爆炸 |
|||||
|
重大危险源 |
本工程不构成危险化学品重大危险源。 |
|||||
|
评价结论 |
大庆油田有限责任公司第三采油厂萨北开发区东部过渡带二类油层聚合物驱试验产能建设地面工程安全设施符合“三同时”要求,试运行情况良好,安全生产管理有效,具备安全验收的条件。 |
|||||
|
安全评价项目组长 |
张春雨 |
技术负责人 |
杨志勇 |
|||
|
评价报告编制人 |
胡志丽、黄雅婷 |
评价报告审核人 |
佟海波 |
|||
|
过程控制负责人 |
何金 |
|||||
|
参与评价工作的安全评价师 |
张春雨、于冬水、杨岩、黄雅婷、胡志丽 |
|||||
|
参与评价工作的注册安全工程师 |
于冬水、杨岩 |
|||||
|
参与评价工作的技术专家 |
无 |
|||||
|
到现场开展安全评价工作的人员名单 |
张春雨、于冬水 |
|||||
|
到现场开展安全评价工作的主要内容 |
现场资料收集、现场勘察及调研 |
|||||
|
工作时间 |
2022年10月08日~2024年12月30日 |
|||||
|
现场勘查时间 |
2023年09月22日 |
评价报告提交时间 |
2024年10月10日 |
|||
|
封皮(盖章) |
|
|||||
|
评价报告目录 |
|
|||||
|
评价报告结论(盖章) |
|
|||||
|

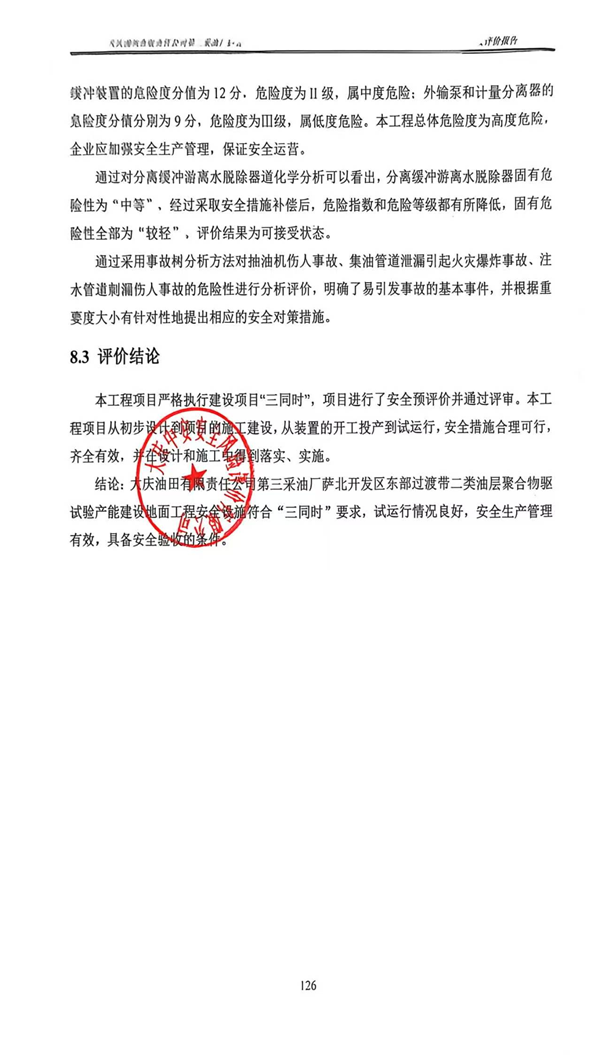

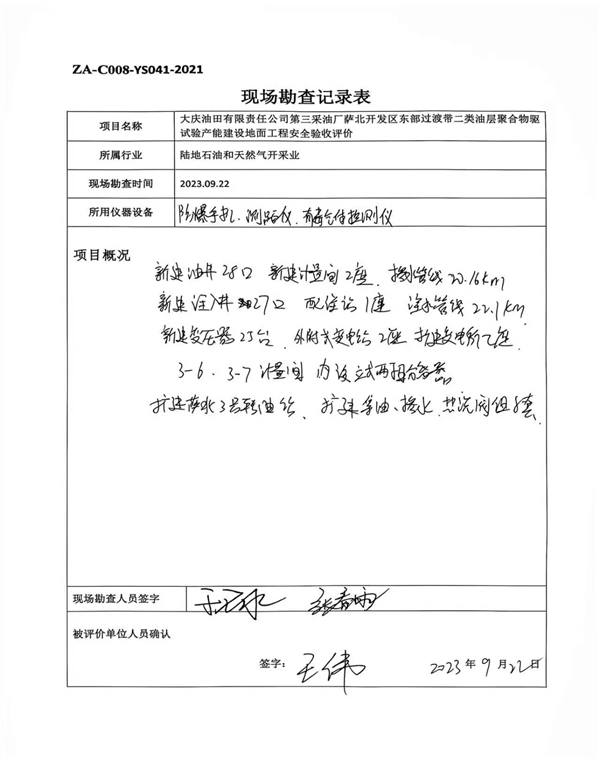

现场勘查记录表 |
|
|||||
|

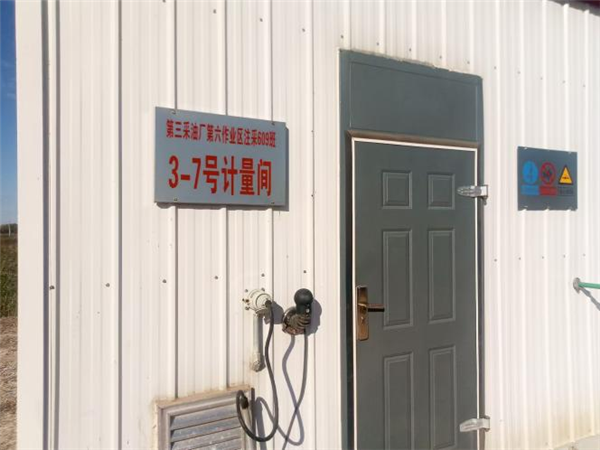

现场勘察照片 |
|
|||||
