吉林油田公司二氧化碳开发公司大情字井油田黑70、情32-6、黑88区块高台子油层35口井2020年第一批产能建设工程地面工程安全验收评价报告
安全评价项目名称 |
吉林油田公司二氧化碳开发公司大情字井油田黑70、情32-6、黑88区块高台子油层35口井2020年第一批产能建设工程地面工程安全验收评价报告 |
||||
被评价单位名称 |
中国石油天然气股份有限公司塔里木油田分公司油气运销事业部 |
||||
评价类别 |
验收评价 |
行业类别 |
陆地石油和天然气开采业 |
||
建设性质 |
新建工程 |
项目地点 |
吉林省乾安县境内 |
||
建设规模 |
本工程新建30口油井,5口注水井;新建单井集输管线10.596km,单井注水管线3.43km,注水支干线1.768km;新建单井日产油1.7~2.0t/d,年新建产能1.7×104t。 |
||||
评价范围 |
1)油气集输系统 (1)采油井场 本工程共新建30口油井,在黑70区块新建8口油井,分布于2个平台,采用掺输流程带入黑46站11#间和16#间。在情32-6区块新建11口油井,分布于3个平台,采用掺输流程带入乾124站17#间和黑46站7#间。在黑88区块新建11口油井,分布于3个平台,采用掺输流程带入黑79站12#间和黑168站1#间。 (2)集输管线 本工程新建单井集输管线10.596km,材质均为酸酐固化高压玻璃钢管,其中DN50酸酐固化高压玻璃钢管6.078km,DN65酸酐固化高压玻璃钢管4.518km,设计压力为2.5MPa。 新建集输管线顶管穿越哈达山水渠1处,穿越处采用定向钻方式;穿越水泥路1处,穿路处采用水平螺旋钻方式穿越;经过林带6处,采用绕行方式敷设。 2)注水系统 (1)注水井场 本工程新建5口注水井,其中黑70区块新建2口注水井,井号分别为情46-28、情38-30;情32-6区块新建3口注水井,井号分别为情东18-2、情28-1、情28-5。在情32-6区块新建橇装配水间1座、自控注入计量装置1套。 (2)注水管线 黑70区块新建DN40单井注水管线3.43km,采用柔性复合高压输送管;情32-6区块新建DN100注水支干线1.768km,采用无缝钢管,水平螺旋钻穿水泥路1处。注水管线设计压力为25MPa。 3)与本工程相关的供配电、防腐保温、防雷防静电、仪表自控、消防等配套系统工程。 |
||||
项目投资 |
工程总投资571.15万元 |
||||
主要工艺 |
采油工艺、注水工艺、油气集输工艺 |
||||
评价方法 |
安全检查表、事故树 |
||||
主要危险有害因素 |
火灾、爆炸、中毒和窒息、触电、物体打击、机械伤害、高处坠落等 |
||||
重大危险源 |
否 |
||||
评价结论 |
该工程项目建设方案进行了安全预评价并通过评审。该工程项目从初步设计到项目的施工建设,从装置的开工投产到试运行阶段,安全措施合理可行,齐全有效,并在设计和施工中得到落实、实施。 结论:吉林油田公司二氧化碳开发公司大情字井油田黑70、情32-6、黑88区块高台子油层35口井2020年第一批产能建设工程地面工程试运行情况良好,安全生产管理有效,具备安全验收的条件。 |
||||

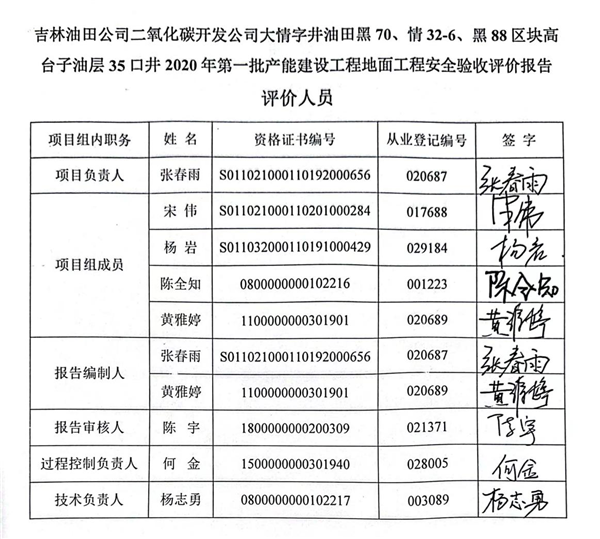

安全评价项目组长 |
张春雨 |
技术负责人 |
杨志勇 |
||
评价报告编制人 |
张春雨、黄雅婷 |
评价报告审核人 |
陈宇 |
||
过程控制负责人 |
何金 |
||||
参与评价工作的安全评价师 |
张春雨、宋伟、陈全知、杨岩、黄雅婷 |
||||
参与评价工作的注册安全工程师 |
杨岩、宋伟 |
||||
参与评价工作的技术专家 |
|
||||
到现场开展安全评价工作的人员名单 |
赵世凯 |
||||
到现场开展安全评价工作的主要内容 |
现场资料收集、现场勘察及调研 |
||||
工作时间 |
2021年12月01日~2023年9月30日 |
||||
现场勘查时间 |
2021年12月08日 |
评价报告提交时间 |
2023年8月24日 |
||
封皮(盖章) |
|
||||
评价组成员(签字页) |
|
||||

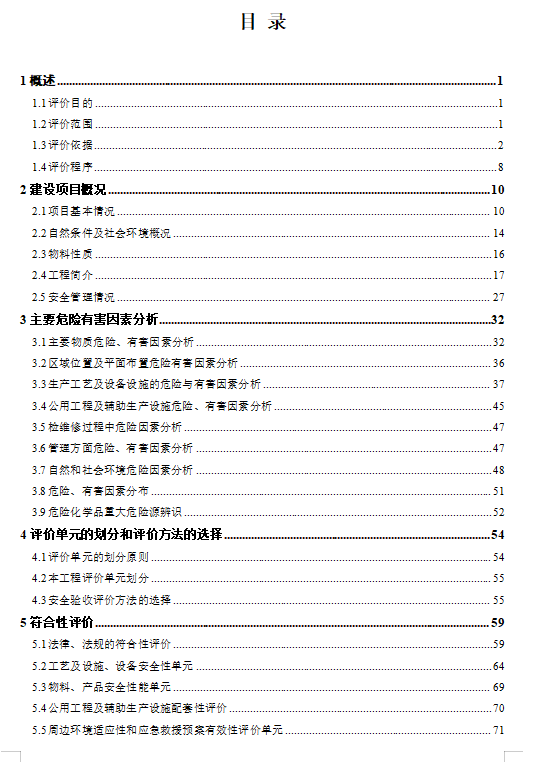

评价报告目录 |
|
||||
评价报告结论(盖章) |
|
||||

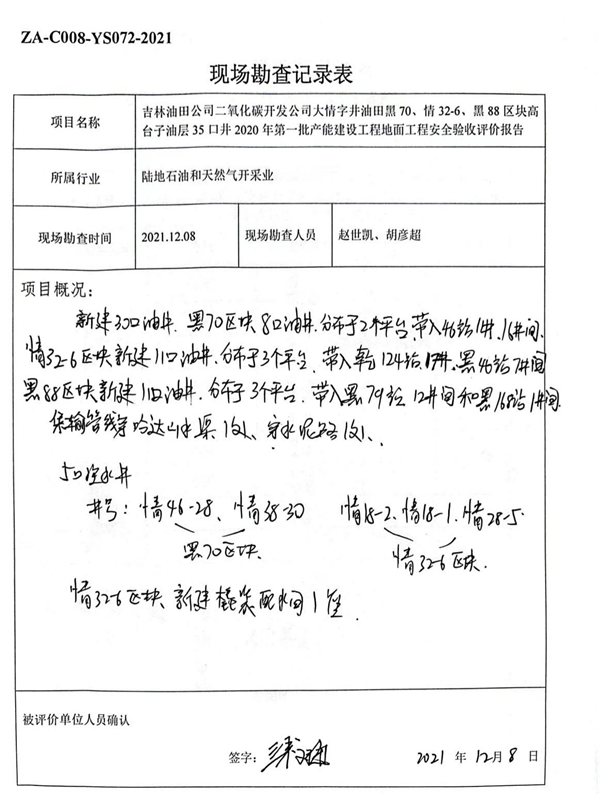

现场勘查记录表 |
|
||||

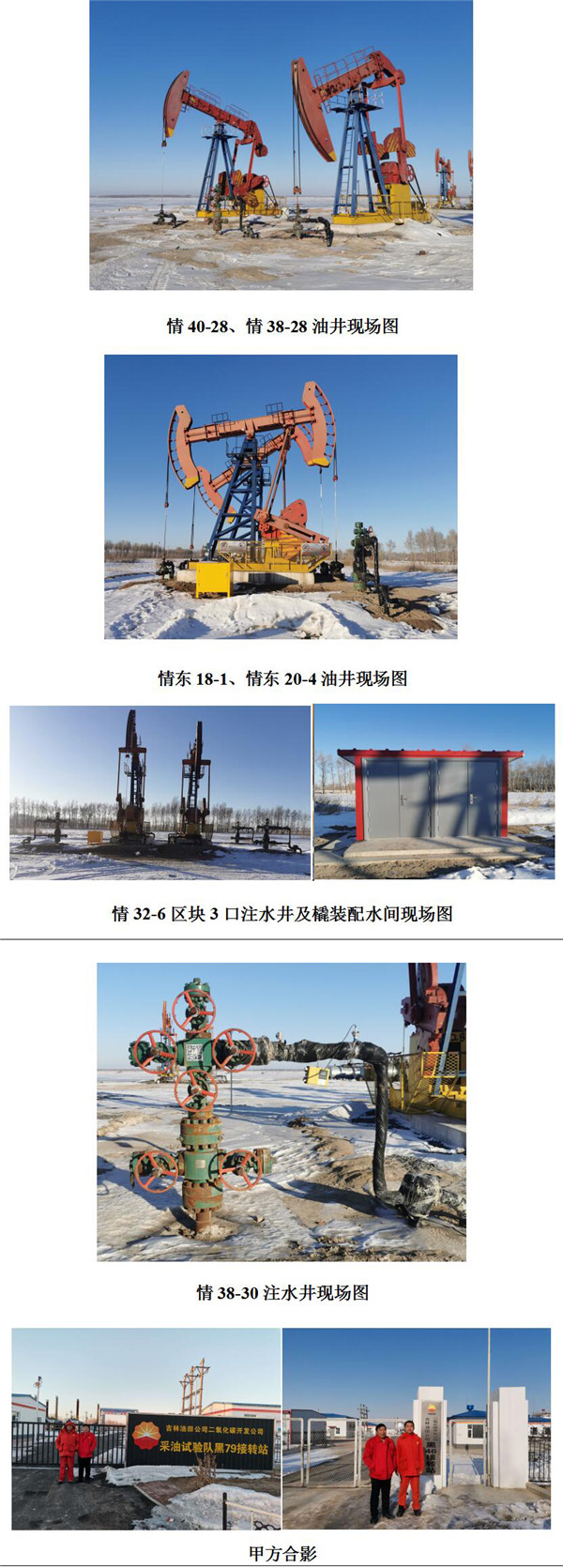

现场勘察照片
|
|
