中国石油天然气股份有限公司长庆油田分公司第二采气厂2024年产能建设工程安全预评价报告

安全评价项目名称

中国石油天然气股份有限公司长庆油田分公司第二采气厂2024年产能建设工程安全预评价报告

被评价单位名称

中国石油天然气股份有限公司长庆油田分公司第二采气厂

评价类别

安全预评价

行业类别

陆地石油和天气开采业

建设性质

新建、改建、扩建工程

项目地点

陕西省榆林市榆阳区、横山区、神木市、佳县、绥德县、米脂县、子洲县。

建设规模

第二采气厂2024年气田开发产能建设工程部署产能20.54×108m3/a,新建气井479口(直井425口、水平井54口)。

评价范围

1)钻井工程

第二采气厂2024年产能建设工程部署产能20.54×108m3/a,新建气井479口(直井425口、水平井54口),新建井场168座。

2)站场工程

(1)新建集气站场2座:分别为米-9集气站、神-5集气站。

①米-9集气站:主要新建设备设施包括进站截断清管区、清管发送区、集气截断区、集气一体化集成装置2套、DTY1250压缩机2台、采出液缓冲罐1具、采出液外输泵橇1套、火炬1具、电控一体化集成装置1座、燃气发电机橇1座等。

②神-5集气站:主要新建设备设施包括进站截断清管区、清管发送区、集气截断区、集气一体化集成装置1套、DTY1250压缩机1台、采出液缓冲罐1具、采出液外输泵橇1套、火炬1具、电控一体化集成装置1座、燃气发电机橇1座等。

(2)新建米-5钻试返出液处理站1座:主要新建设备设施包括钻试返出液处理装置1套、移动橇装返出液处理装置1套,原水罐3座、净化水罐2座、200m3/d注水系统1套,改造回注井1口等。

(3)改造及扩建站场具体内容如下:

①榆-17集气站改造:将外输管线接入三厂村增压站压缩机进口管线,实现榆-17集气站增压功能。

②洲-3集气站扩建:扩建PN6.8 DN1500生产分离器1具。

③神木天然气处理厂扩建:扩建PN40 DN350清管收球筒1具,扩建截断阀室PN40 DN350截断区1处,扩建采出液处理区新建采出液计量装置1套。

④米-7集气站扩建:扩建PN68 DN1500过滤分离器1座。

⑤米-6集气站扩建(新建增压区):新建DTY1600压缩机2具,新建管壳式换热器2具,新建双筒式闪蒸分液罐1具,新建电控一体化集成装置1具,新建燃气发电机1具等。

⑥长庆油田天然气管道掺氢输送示范工程(榆-9增压站扩建)

a)已建榆-9增压站扩建内容:扩建CL150 DN400氢气清管接收筒1具;扩建氢气压缩机1000kW 1台;扩建氢气压缩机变频橇1座;扩建空压制氮一体化装置1套;扩建100×104Nm3/d三甘醇脱水橇2具;扩建80×104Nm3/d管板式换热器3具。

b)站外:在已建榆-9增压站东南方向约260m处新建掺氢平台,该平台内新建主要内容有高压高钢级输氢管材区1处;掺氢装置区1处;在役管线适应性分析及分层区1处;新建DN150 H=15m放散管1具。

c)新建输氢管线1条,材质为L245NS无缝钢管,管道规格为D406.4×6.4mm,管线长3.8km。

⑦榆9、榆16、洲2、洲-3、洲-9、洲-13、榆-21集气站简化改造:对7座集气站进行流程简化,停运7座集气站已建24台加热炉,同时将总机关区压变与进站区截断阀联锁,对总机关区进行超压保护。

⑧洲1、洲2及洲5站改造:更换原DN150火炬3具,新建带旋风分离火炬3具,各集气站放空火炬区围栏内配套新建污水池1座,共计3座。

⑨神-6集气站改造:对采出液缓冲罐闪蒸气进行回收治理,在站内设置1套闪蒸气回收装置。

⑩天然气处理厂改造(4座):对神木天然气处理厂、神木第二天然气处理厂、榆林天然气处理厂、米脂天然气处理厂采出水处理系统VOCS治理。

3)集输管线

(1)集气干线

神-5集气站~神木天然气处理厂集气干线。管线规格L360N-355.6×6.3/7.1,设计压力4.0MPa,设计长度27.6km。

(2)联络线

新建米-9集气站~米-9清管站联络线,管线规格L245N-273×7,设计压力4.0MPa,设计长度0.53km。

(3)采气管道及注醇管线

①榆林气田南区:新建采气管线69.8km,规格为L245N-114×6(17km)、L245N-89×5(38.9km),L245N-76×5(10km),L245N-60×5(3.9km);注醇管线69.8km,规格为L245N-27×4。

②子洲气田:新建采气管线173km,规格为L245N-114×7(13km)、L245N-89×5(19km),L245N-76×5(100km),L245N-60×5(41km);注醇管线200km,规格为L245N-27×4。

③米脂气田:新建采气管线184.5km,规格为L245N-168×6(43km)、L245N-114×5(60km)、L245N-89×5(32km),L245N-76×5(15km),L245N-60×5(34.5km);注醇管线28km,规格为L245N-27×4。

④神木气田:新建采气管线151.5km,规格为L245N-168×5(45.7km)、L245N-114×5(71.9km)、L245N-89×5(33.9km)。

(4)采出液管线

①新建神-5集气站~神木处理厂采出液管线,内径65mm,设计压力6.4MPa,设计长度27.6km。

②新建米-9集气站~米-9清管站采出液输送管线,管线设计压力6.4MPa,内径50mm,长度0.53km,输送介质为采出液,管线使用非金属管道。

③新建洲12-11井场至洲19集气站采出液管线,管线设计压力6.4MPa,内径65mm,长度12.2km,输送介质为采出液,管线使用非金属管道。

(5)注水干线

①新建注水干线3.8km,内径50mm,PN250。

4)公用工程及辅助生产设施:自控仪表、通信、防腐保温、消防、供配电、建筑与结构、道路等。

5)安全管理及应急管理

项目投资

总投资为78904.93万元,其中安全投资为4103.06,占工程总投资5.2%。

主要工艺

钻井工艺、井下作业工艺、采气工艺、油气集输工艺、采出水处理工艺

评价方法

安全检查表、预先危险性分析、事故树、危险度、作业条件危险性分析

主要危险有害因素

本工程涉及到的主要危险有害因素有火灾、爆炸、容器爆炸、中毒和窒息、物体打击、机械伤害、高处坠落、触电、灼烫、其他伤害等。

重大危险源

本工程未构成危险化学品重大危险源。

评价结论

中国石油天然气股份有限公司长庆油田分公司第二采气厂2024年产能建设工程方案符合相关法律、法规及标准规范对安全生产的要求。建设单位应在其今后的设计、施工和运行中进一步落实本工程建设方案提出的安全技术措施和本次预评价提出的补充安全措施,确实保证工程安全设施和主体工程的“三同时”,并在工程竣工投产后切实加强安全生产管理,以实现工程安全、平稳运行,采取安全对策措施后,本项目危险有害因素能够得到控制,建成投产后可以达到有关法律、法规和标准规范的要求。

安全评价项目组长

佟海波

技术负责人

杨志勇

评价报告编制人

佟海波、冯超

评价报告审核人

王凤生

过程控制负责人

何金

参与评价工作的安全评价师

佟海波、潘菲菲、杨岩、胡志丽、于冬水、冯超

参与评价工作的注册安全工程师

潘菲菲、杨岩、于冬水

参与评价工作的技术专家

徐建庆、沙启跃

到现场开展安全评价工作的人员名单

佟海波、冯超

到现场开展安全评价工作的主要内容

现场资料收集、现场检查及调研

现场勘查时间

2024年2月22日至2024年2月26日

评价报告提交时间

2024年4月15日

封皮(盖章)

评价报告目录

评价报告结论(盖章)

现场勘查记录表

现场勘察照片

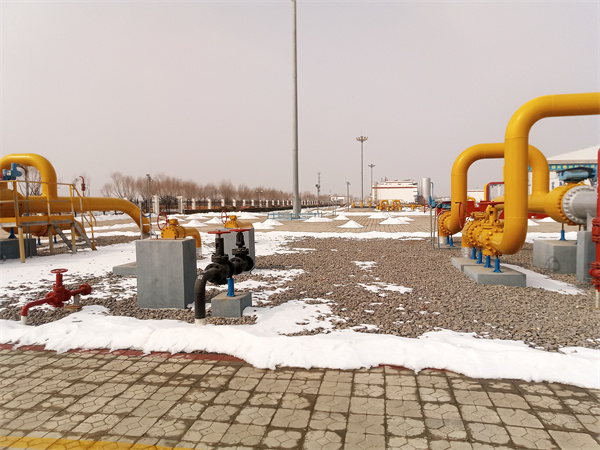

新建米-9集气站

新建神-5集气站

扩建神木天然气处理厂

改造榆-17集气站
