中国石油天然气股份有限公司长庆油田分公司第八采油厂2024年产能建设工程安全预评价报告
安全评价项目名称 |
中国石油天然气股份有限公司长庆油田分公司第八采油厂2024年产能建设工程安全预评价报告 |
|||
被评价单位名称 |
长庆油田分公司第八采油厂 |
|||
评价类别 |
安全预评价 |
行业类别 |
陆地石油和天然气开采业 |
|
建设性质 |
新建、改建 |
项目地点 |
陕西省榆林市定边县、延安市吴起县 |
|
建设规模 |
建成产能7.8×104t/a |
|||
评价范围 |
中国石油天然气股份有限公司长庆油田分公司第八采油厂2024年产能建设工程主要开发铁边城、王盘山两个油区,本项目评价范围包括: 1)钻井工程 长庆油田分公司第八采油厂2024年部署产能7.8×104t/a,本次产能建设工程新钻井141口,其中采油井104口,注水井37口。 2)采油工程 本工程新建采油井104口,抽油机104台(数字化节能抽油机CYJW5-2.1-13HY 72套、CYJW7-2.5-26HY 32套),标准化组合井场29座。 3)油气集输工程 (1)新学二转改造1座(设计规模为1000m3/d)。 主要设备设施:新建2具1000m3/d三相分离器,并迁建学二脱:2具450m3/d三相分离器(利旧)、1具集油收球加药一体化集成装置(CEDC-CO-RO/RB-14/100-1.0)(利旧)及2具600kW加热炉(利旧)。 (2)吴八转改造1座(原设计规模为1000m3/d) 主要设备设施:三相分离器两段脱水改造。 (3)吴32增改造(设计规模为240m3/d) 主要设备设施:原址更换240m3/d油气分输一体化集成装置1座、新建罐式成垢装置1套、原址更换30m3事故油箱1具、配套新建加热炉智能间开1座。 (4)铁3增改造(原设计规模240m3/d) 主要设备设施:配套新建加热炉智能间开1座。 (5)铁7增改造(设计规模120m3/d) 主要设备设施:新建集油收球加药一体化集成装置1套、120m3/d油气分输一体化集成装置1套(吴32增利旧),无泄漏防爆污油污水回收装置1套、外输阀组1套、30m3事故油箱1具、电控一体化集成装置1座。 (6)学8增改造(设计规模240m3/d) 主要设备设施:扩建油气分输一体化集成装置(气电两用)1套、集油收球加药一体化集成装置1套、无泄漏防爆污油污水回收装置1套、外输阀组1套、电控一体化集成装置1座、配套新建加热炉智能间开1座。 (7)学12增改造(设计规模120m3/d) 主要设备设施:原址更换1台外输泵和1具10m3缓冲罐。 (8)新建出油管线54.5km,集油管线11.34km,集气管线5.51km,供气管线5.51km。 ①新建出油管线54.5km,管线规格为L245N-Ф60×5.0,设计压力为4.0MPa。 ②新建铁7增-吴十三脱集油管线3.36km,管线规格为L245N-Ф76×5.0,设计压力2.5MPa。 ③新建学8增-新学二转集油管线5.51km,管线规格为L245N-Ф76×5.0,设计压力2.5MPa。 ④学19增-新学二转集油管线改线1.09km,管线规格为L245N-Ф76×5.0,设计压力2.5MPa。 ⑤学一转-新学二转集油管线改线1.38km,管线规格为L245N-Ф114×5.0,设计压力4.0MPa。 ⑥新建学8增-新学二转集气管线5.51km,管线规格为L245N-Ф60×5.0,设计压力2.5MPa。 ⑦新建学8增-新学二转供气管线5.51km,管线规格为L245N-Ф48×4.0,设计压力2.5MPa。 4)采出水处理工程 新建新学二转三叠系采出水系统(设计规模600m3/d) 主要设备设施:新建200m3缓冲水罐2具、200m3净化水罐2具、聚结旋流气浮+改性陶瓷膜过滤装置1套、污水污泥箱2具、埋地污水污油箱1具。 5)注水工程 (1)新建注水井37口,井口保温防护装置37套,稳流配水阀组40套。 (2)新学二转注水系统改造1座 主要设备设施:新建采出水回注一体化集成装置2套、新建采出水配水一体化集成装置1台。 (3)新建注水管线51.27km,新建注水支线10.05km。 6)公用工程及辅助生产设施 供配电、光伏系统、仪表及自动化控制系统、通信、供热与暖通、防腐及保温、道路及建筑结构、消防等。 7)安全管理及应急管理 |
|||
项目投资 |
12119.28万元 |
|||
主要工艺 |
采油工艺、油气集输工艺、采出水处理工艺、注水工艺 |
|||
评价方法 |
安全检查表、预先危险性分析、危险度、道化学火灾爆炸危险指数评价、作业条件危险性分析、事故树分析 |
|||
主要危险有害因素 |
火灾、爆炸、容器爆炸、高处坠落、机械伤害、物体打击、触电、中毒和窒息、车辆伤害、灼烫、坍塌、起重伤害、淹溺、其他伤害等 |
|||
重大危险源 |
未构成危险化学品重大危险源 |
|||
评价结论 |
中国石油天然气股份有限公司长庆油田分公司第八采油厂2024年产能建设工程方案采取的安全技术措施和安全设施符合国家相关法律、法规、标准、规范的要求。建设单位应在其今后的设计、施工和运行中进一步落实本工程方案提出的安全技术措施和本次预评价提出的补充安全措施,切实保证工程安全设施和主体工程的“三同时”,并在工程竣工投产后切实加强安全生产管理,以实现工程安全、平稳运行,采取安全对策措施后,本项目危险有害因素能够得到控制,建成投产后能达到有关法律、法规及标准规定的安全要求。 |
|||
安全评价项目组长 |
佟海波 |
技术负责人 |
杨志勇 |
|
评价报告编制人 |
刘翠翠、冯超 |
评价报告审核人 |
张春雨 |
|
参与评价工作的安全评价师 |
佟海波、冯超、杨岩、胡志丽、于冬水、刘翠翠 |
|||
参与评价工作的注册安全工程师 |
杨岩、于冬水 |
|||
参与评价工作的技术专家 |
沙启跃、徐建庆 |
|||
到现场开展安全评价工作的人员名单 |
佟海波、冯超 |
|||
到现场开展安全评价工作的主要内容 |
现场资料收集、现场检查及调研 |
|||
现场勘查时间 |
2024年3月5日 |
评价报告提交时间 |
2024年4月15日 |
|
封皮(盖章) |
|
|||

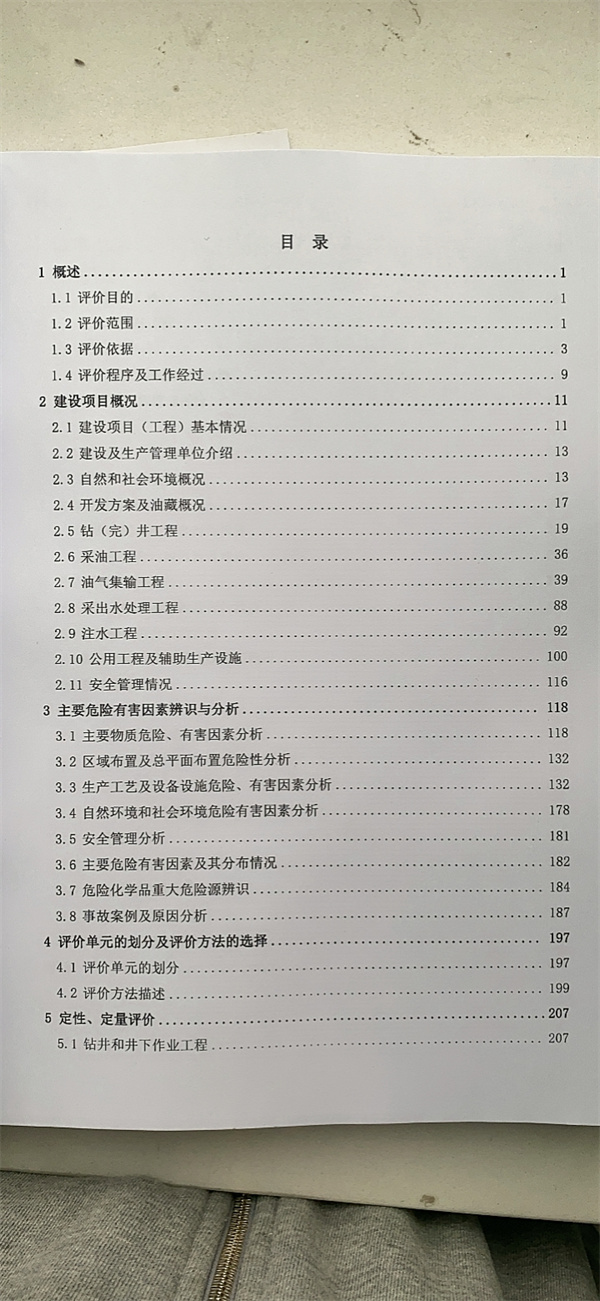

评价报告目录 |
|
|||
评价报告结论(盖章) |
|
|||

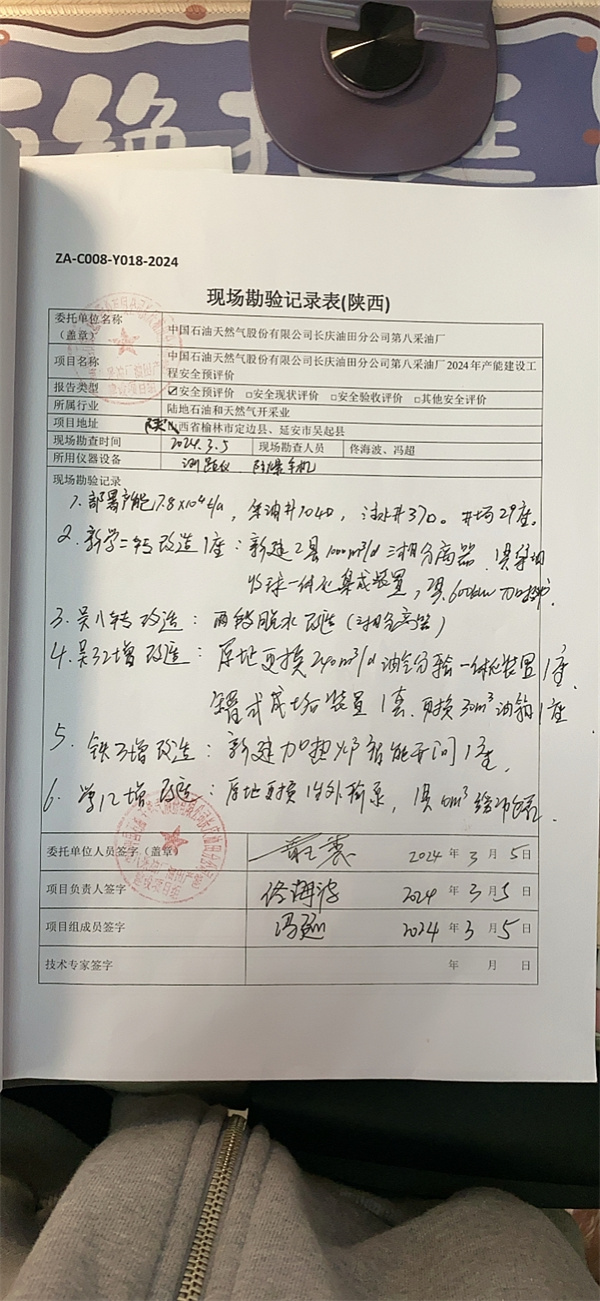

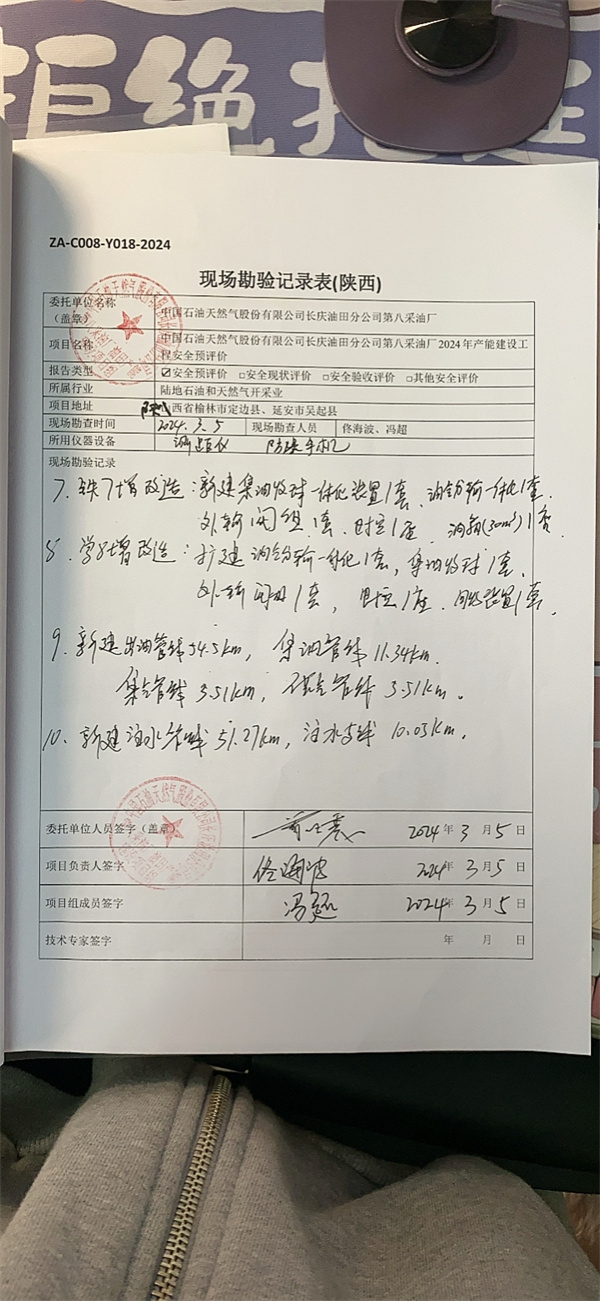

现场勘查记录表 |
|
|||
现场勘察照片 |
现场 1:新学二转改造现场
现场2:吴八转改造现场
现场3:吴32增改造现场
现场4:铁3增改造现场图片
现场5:铁7增改造现场图片
现场6:学8增改造现场
现场7:学12增改造现场 |
