中国石油天然气股份有限公司长庆油田分公司第十二采油厂2024年产能建设工程安全预评价报告



安全评价项目名称

中国石油天然气股份有限公司长庆油田分公司第十二采油厂2024年产能建设工程安全预评价报告

被评价单位名称

中国石油天然气股份有限公司长庆油田分公司第十二采油厂

评价类别

安全预评价

行业类别

陆地石油和天然气开采业

建设性质

新建、改造工程

项目地点

甘肃省合水县宁县

建设规模

部署产能13×104t/a

评价范围

1)钻井工程

2024部署产能13×104t/a,新建采油井121,注水井47口。

2)采油工程

新建采油井121口(水平井88口),新建抽油机121台,新建标准化井场31座。

3油气集输工程

1)庄一联改造

新建罐式集中成垢装置1套、移动式收球装置1套、压缩机1

2庄二联改造

原址更换三相分离器1座、新建移动式投球装置1套、压缩机1及更换站内注水管线600m

3庄五转改造

将站内2套总机关更换为214井式集油收球加药一体化集成装置,新建压缩机1更换站内腐蚀油管线200m

453增改造

53增改造将已建15000m3/d压缩机更换为10000m3/d压缩机1

5148输油点改造

新建油气混输装置1座、6井式集油收球加药一体化集成装置1套。

6庄四转改造

2台已建400kW加热炉原址更换为2600kW卧式水套加热炉

4)采出水处理工程

1庄三联改造

新建微电解氧化处理装置1套。

2庄七转改造

新建微电解氧化处理装置1套。

5)注水工程

新建注水井47口,新建稳流配水阀组23套。

6)管线工程

1)新建出油管线47km,材质为L245N,设计压力为4.0MPa

2新建庄四转-庄三联输气管线8.04km,管线规格L245N-Φ114×5.0,设计压力为2.5MPa

3)新建注水管线52km,材质为柔性复合高压输送管、热塑性塑料内衬玻璃钢复合管,设计压力为25MPa

4)更换庄六注站外回注管网,21.9km,规格为RF-S-I-100-25RF-S-I-80-25材质为柔性复合高压输送管,设计压力为25MPa

5)更换庄六注水源井管线2.5km,规格为RF-S-I-65-6.4,材质为柔性复合高压输送管,设计压力为6.4MPa

7)矿建

新建50人保障点1座(庄十三脱保障点)。

8)公用工程及辅助生产设施

供配电、仪表及控制系统、通信、消防及给排水、供热与暖通、防腐保温、建(构)筑物等。

9)安全管理及应急管理

项目投资

建设项目总投资为59482万元

主要工艺

采油工艺、油气集输工艺、采出水处理工艺、注水工艺

评价方法

安全检查表、预先危险性分析危险度评价、道化学火灾爆炸指数分析法

主要危险有害因素

井喷、火灾、爆炸、中毒和窒息、物体打击、灼烫、触电、机械伤害、高处坠落、容器爆炸、淹溺、其他伤害

重大危险源

评价结论

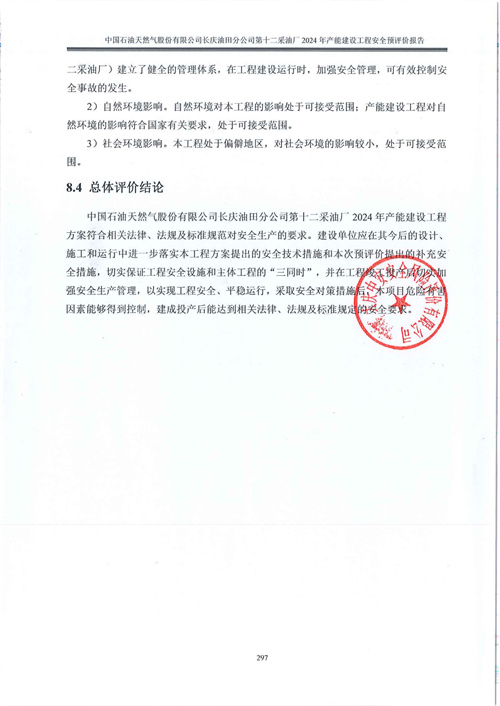

中国石油天然气股份有限公司长庆油田分公司第十二采油厂2024年产能建设工程方案符合相关法律、法规及标准规范对安全生产的要求。建设单位应在其今后的设计、施工和运行中进一步落实本工程方案提出的安全技术措施和本次预评价提出的补充安全措施,切实保证工程安全设施和主体工程的“三同时”,并在工程竣工投产后切实加强安全生产管理,以实现工程安全、平稳运行,采取安全对策措施后,本项目危险有害因素能够得到控制,建成投产后能达到相关法律、法规及标准规定的安全要求。

安全评价项目组长

王凤生

技术负责人

杨志勇

评价报告编制人

刘志娟、朱凯扬

评价报告审核人

张春雨

过程控制负责人

何金

参与评价工作的安全评价师

朱凯扬、杨岩、胡志丽、于冬水、刘志娟

参与评价工作的注册安全工程师

朱凯扬、杨岩、刘志娟

参与评价工作的技术专家

徐建庆、沙启跃

到现场开展安全评价工作的人员名单

王凤生、朱凯扬

到现场开展安全评价工作的主要内容

现场资料收集、现场勘察及调研

工作时间

2024127~2024328

现场勘查时间

202431~202436

评价报告提交时间

2024328

封皮(盖章)

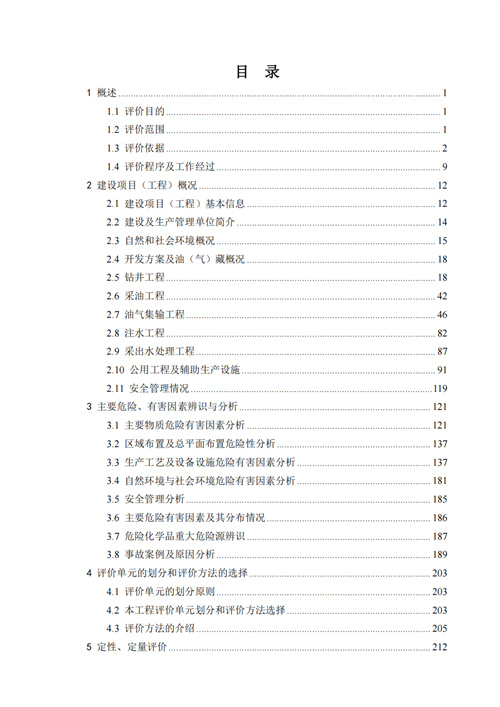

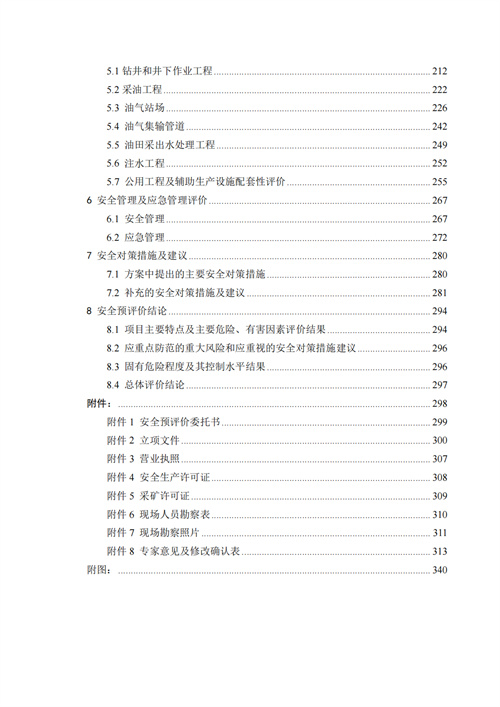

评价报告目录

评价报告结论(盖章)

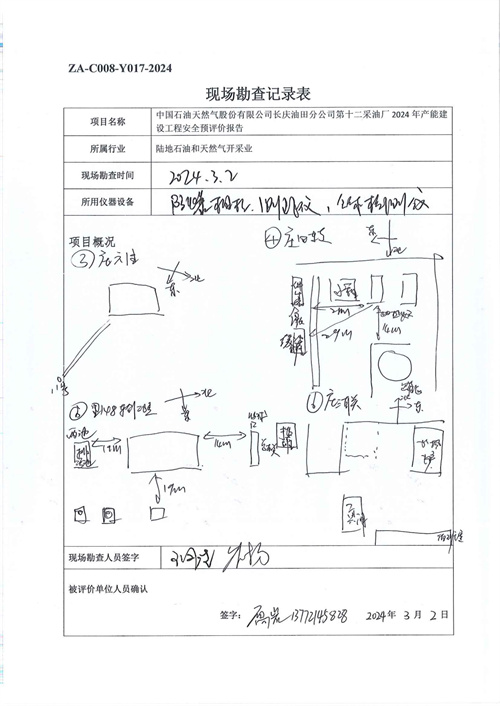

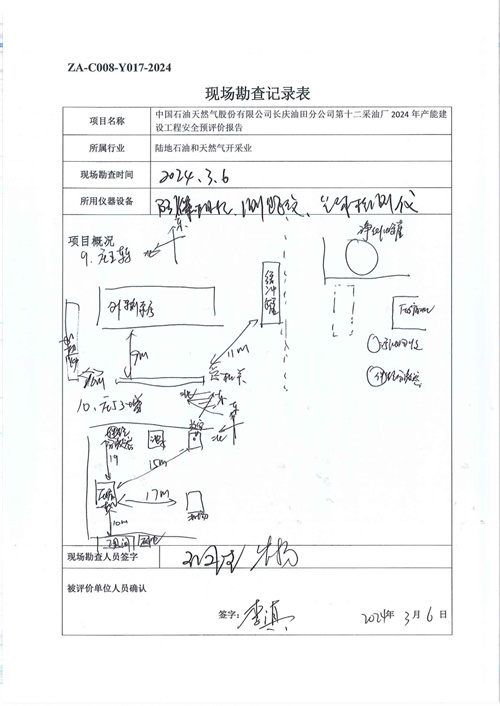

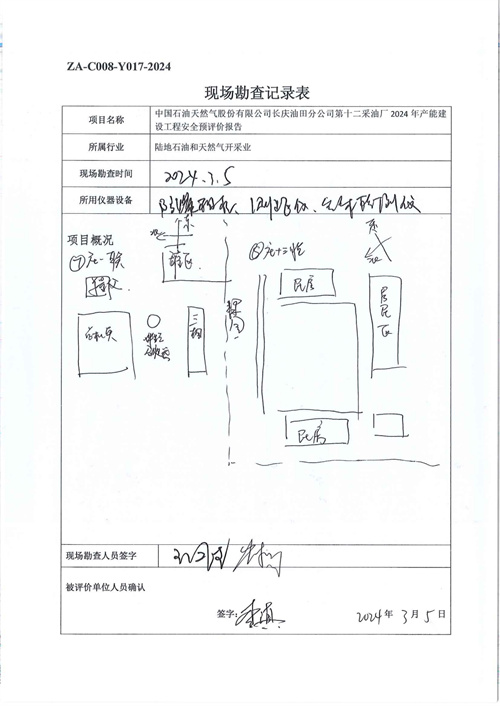

现场勘查记录表

现场勘察照片

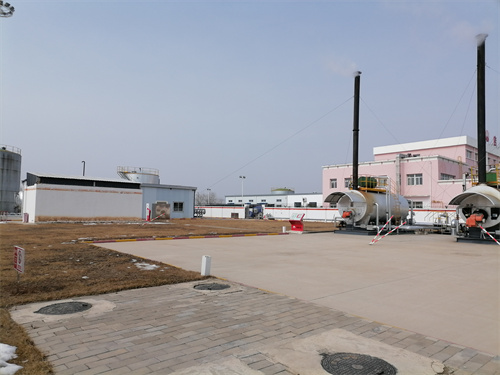

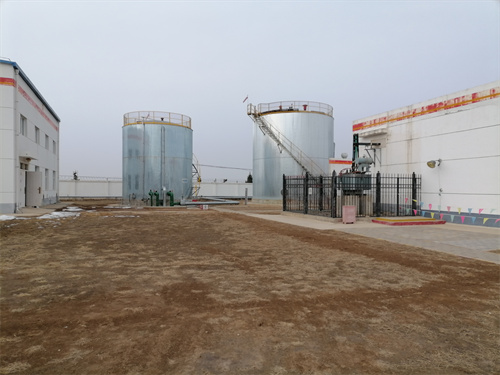

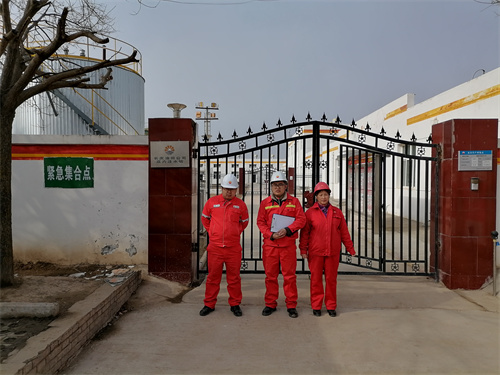

现场1:庄一联

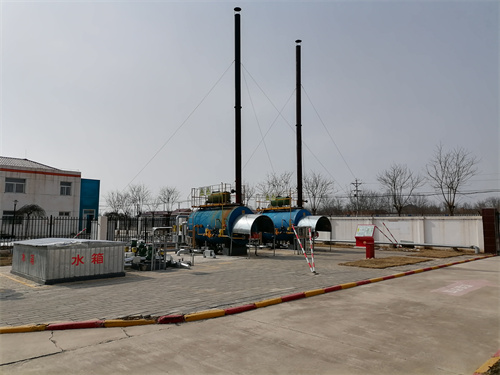

现场2:庄53

现场3:庄148输油点

现场4:庄七转

现场5:庄三联

现场6:庄四转

现场7:庄五转

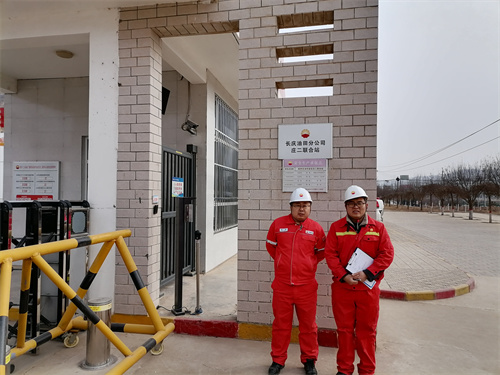

现场8:庄二联

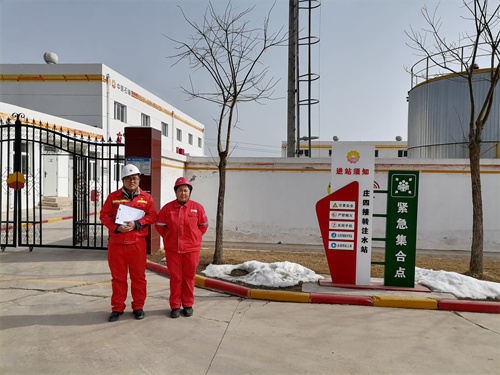

现场9:保障点

现场11:庄六注

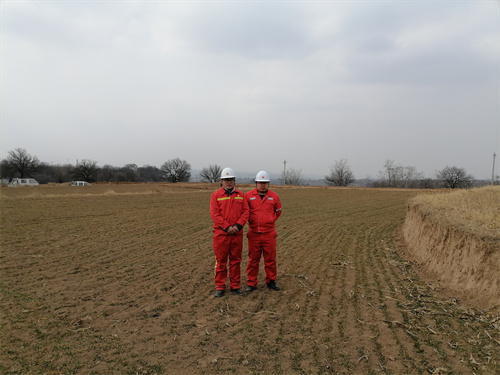

现场10井场
