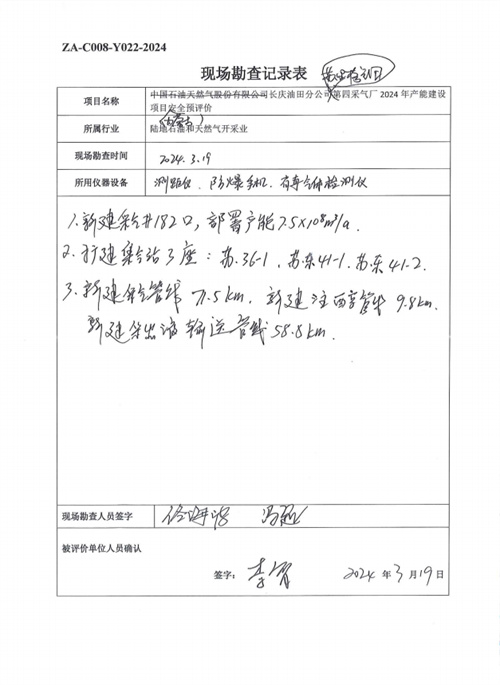

1)钻井工程
第四采气厂2024年产能建设项目(内蒙古)部署产能7.5×108m3/a,建井182口(直井163口、水平井19口)均为弥补递减。
2)采气工程
新建采气井182口,其中直井163口、水平井19口,新建井场61座。
3)站场工程
扩建集气站3座:苏36-1集气站、苏东41-1集气站、苏东41-2集气站。
(1)苏36-1集气站:拆除站内原有3具30m3埋地污水罐,新建2具50m3采出液缓冲罐,新建1台40m3/h的采出液外输泵。二次分离器区新建2具DN2000卧式高效分离器,对进站区及外输区进行远程控制改造。
(2)苏东41-1集气站:苏东41-1站征地0.32亩,新建2具50m3采出液缓冲罐及1台15m3/h采出液外输泵一体化集成装置,外输区紧急截断阀更换为电动阀;拆除站内原有2台10m3/h输水泵、生活污水罐、值班室等;迁建二级分离器,原机柜间改为电控橇、工具间改为移动工具间、发电机房改为发电机橇,站内道路更换为混凝土道路。
(3)苏东41-2集气站:拆除站内原有1具30m3埋地污水罐,新建1具50m³采出液缓冲罐,拆除站内原有2台2m3/h输水泵,新建1台5m3/h采出液外输泵一体化集成装置,拆除2台DPC2803压缩机。
4)集输管线
(1)新建采气管线71.5km,管线规格为:Φ168×5、Φ114×5、Φ89×5、Φ76×5、Φ60×5,长度分别为:22.1km、38.3km、8.4km、2.6km、0.1km,上古管线设计压力6.3MPa,下古管线设计压力10MPa。
(2)新建注醇管线9.8km,规格为L245N-Φ27×4,设计压力32MPa。
(3)新建采出液输送管线58.8km,设计压力6.4MPa。
5)公用工程及辅助生产设施:供配电、光伏、防腐保温、仪表及控制系统、通信及监控、建(构)筑物、道路、消防及排水等公用工程及辅助生产设施。
6)安全管理及应急管理。
|
